随着调度指令下达,位于宁夏北部贺兰山下的烽燧750千伏输变电工程正式投运。该工程是宁夏“十五五”期间首个建成投运的750千伏电网枢纽工程,也是继沙湖变电站之后宁夏北部的第二座750千伏枢纽变电站。工程投运后,进一步完善了宁夏区域750千伏主网架结构,为石嘴山地区高质量发展提供强劲电力支撑。
烽燧750千伏输变电工程位于石嘴山市惠农区,于2024年11月开工建设。项目整体包含新建烽燧750千伏变电站、沙湖750千伏间隔扩建、平罗电厂至沙湖Ⅰ回π入烽燧750千伏线路、烽燧至沙湖750千伏线路四大单项工程。本期工程新建2组1500兆伏安主变压器,配套输电线路全长150公里,新建铁塔162基。

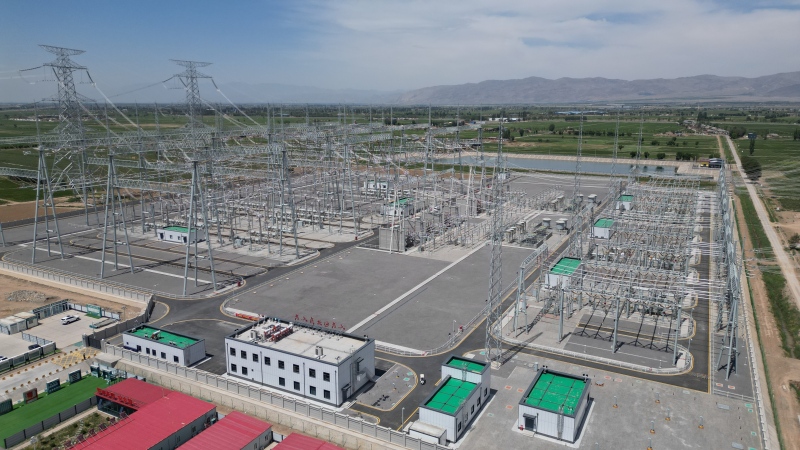

烽燧750千伏输变电工程全景图
作为宁夏北部重点电网攻坚项目,该工程建设环境复杂、施工难度极大。全线累计布设612根灌注桩,施工高峰期同步开设12个作业面多点并行施工,其中跨黄河线路施工是整个工程的核心重难点。平罗电厂至沙湖Ⅰ回π入烽燧750千伏线路工程最深桩基达55米,单基最大混凝土方量超1700立方米。坐落于黄河滩地的2066号、2067号铁塔高135.5米、重219.27吨,是目前宁夏北部最高的输电铁塔,黄河滩地土质松软、地下水位偏高的特殊地质条件,大幅增加了基础施工、铁塔架设的作业难度,对工程建设精度和安全管控提出极高要求。
为打造高品质电网精品工程,国网宁夏电力有限公司提前统筹规划、科学布局施工方案,锚定“国网公司金奖”“中国安装之星”两大创优核心目标,秉持“策划在先、样板引路、过程控制、一次成优”的建设理念,构建全流程标准化建设与验收体系。项目依托BIM技术开展施工前置策划,严格执行多级自检、交叉互验、隐蔽工程专项验收等制度,从源头排查整治工程质量、设备及技术隐患。同时,建成宁夏首个750千伏HGIS无轨式防尘车间,落实五级防尘管控措施,为核心电力设备的精密试验、标准化安装提供了洁净、恒温的专业作业环境,筑牢工程质量根基。

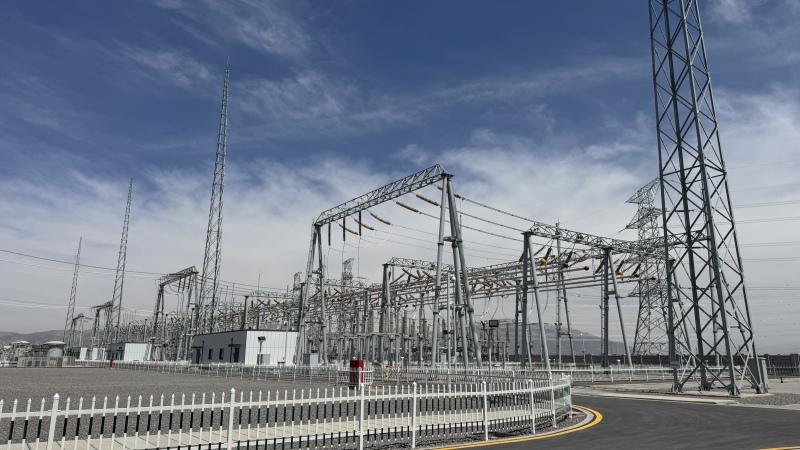

正式投运的烽燧750千伏输变电工程内部图
针对施工重难点问题,项目团队坚持以技术创新赋能施工,推动提质增效。面对大跨管母施工难题,团队利用自主专利技术与专用施工工装精准作业,将施工挠度严格控制在100毫米以内,总结形成专属标准化施工工法,有效提升了现场作业效率与施工精度。项目创新组建二次专业专项团队提前介入工程前期统筹、工序衔接等关键工作,精准化解多专业交叉施工的衔接堵点,大幅提升工程一次成优率,保障项目高效有序推进。
在现场管理与验收环节,项目全面推行精细化、标准化、闭环化管理模式。现场创新实施“一屏一卡一标识”管理制度,实现施工全过程可视化、可追溯,二次配线正确率高达100%。项目统一规范二次接线工艺、线缆配色及设备标注标准,使现场布线规整统一,为后续电网常态化运维、设备检修、隐患排查工作提供极大便利。此外,项目优化验收模式,实行分区同步核验、集中完工验收,搭建问题排查、整改、销号全闭环管控机制,推动工程管控从传统事后整改转向事前预防、全程可控的现代化管控模式。最终,工程实现零缺陷顺利移交,缺陷数量较同等级变电站工程下降80%,验收工期缩短70%。
工程投运后,石嘴山电网实现跨越式升级,由区域供电末端转变为宁夏北部电网的重要枢纽。烽燧750千伏变电站与沙湖750千伏变电站联动,构建起“立体双环网”的供电新格局。项目预计近期可接入负荷300万千瓦,远期规划达600万千瓦,从根本上优化了石嘴山地区电网结构,大幅提升区域供电可靠性与保障能力。同时,工程打通了贺兰山、黄河沿线新能源外送通道,提升绿电消纳水平,助力石嘴山“双碳”目标落地,为地方重大能源项目落地、乡村振兴实施及经济社会高质量可持续发展提供坚实可靠的电力保障。
