大唐中宁压缩空气储能项目进入冲刺攻坚阶段 投运后预计年发电量1.18亿度,可满足近10万户家庭全年用电需求
发布时间: 2025-11-25
11月7日,记者在大唐中宁100兆瓦/400兆瓦时压缩空气储能项目建设现场看到,项目地上部分主体建筑已封顶,工人正紧张有序进行地上设备安装等工序。目前,该项目地上部分主体建筑已完成工程进度的92%,设备安装完成48%,地下管网完成95%,地下储气库正全力开展主硐室施工,整体建设进入冲刺阶段。

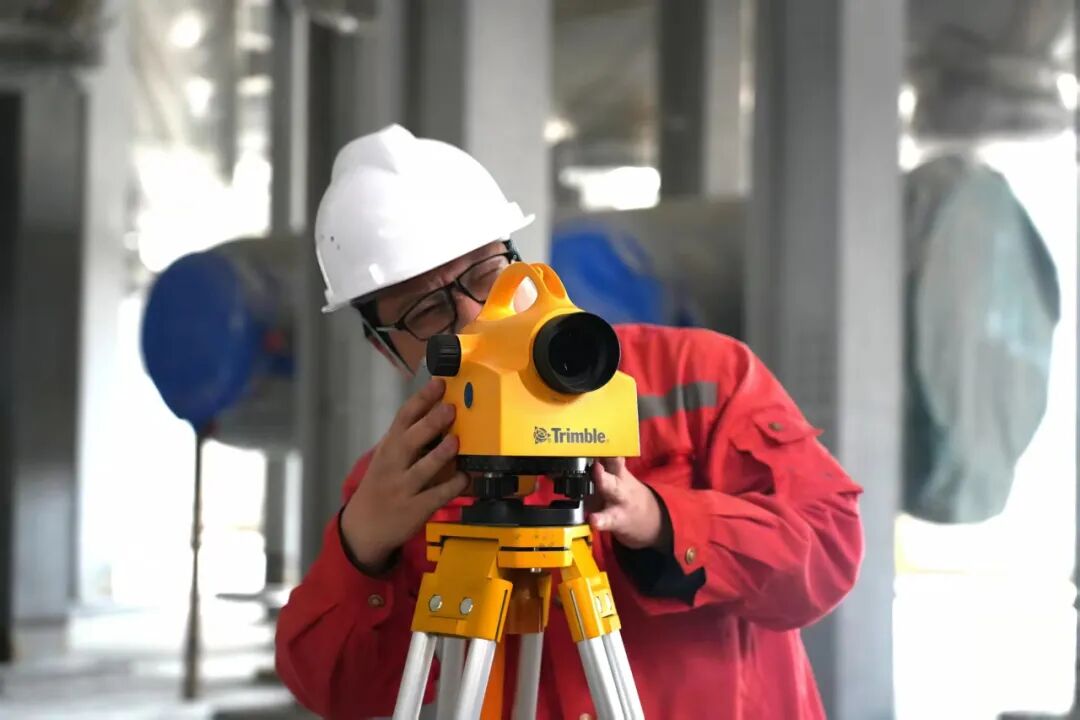

11月7日,在大唐中宁100兆瓦/400兆瓦时压缩空气储能项目建设现场,工作人员正在进行设备安装调试。
大唐中宁100兆瓦/400兆瓦时压缩空气储能项目作为全区十大重点项目之一,被形容为“只用空气做工的绿色大号充电宝”。其设计效率超70%,储能时间长、容量大且单位成本低,地下储气库埋深150米,储存介质仅为空气,实现零碳排放与本质安全。
“压缩空气储能虽然具有规模大、寿命长、成本低、更环保等优势,但软岩地质条件下人工地下储气库建设是该项目必须攻克的难点。”大唐中宁能源开发有限公司副总经理曹雷年说。
为此,大唐中宁公司立足工程实际,在设计与施工中持续推进科技攻关,协调多家设计与科研单位,解决核心设备制造难题,实现系统效率提升。同时,突破软岩地质条件下的选址限制,应用柔性密封技术,拓展压缩空气储能在“三北”地区的应用边界。
“作为国内首套在软岩地质条件下采用全人工硐室建设的压缩空气储能系统,中宁项目已成功入选国家能源领域第五批首台(套)重大技术装备名单,示范效应显著。”曹雷年说。
记者了解到,该项目总投资逾8亿元,项目建成投运后,预计年发电量达1.18亿度,可满足近10万户家庭全年用电需求。
