宁夏电投石嘴山2×660MW超超临界热电项目建设正酣
发布时间: 2025-11-05

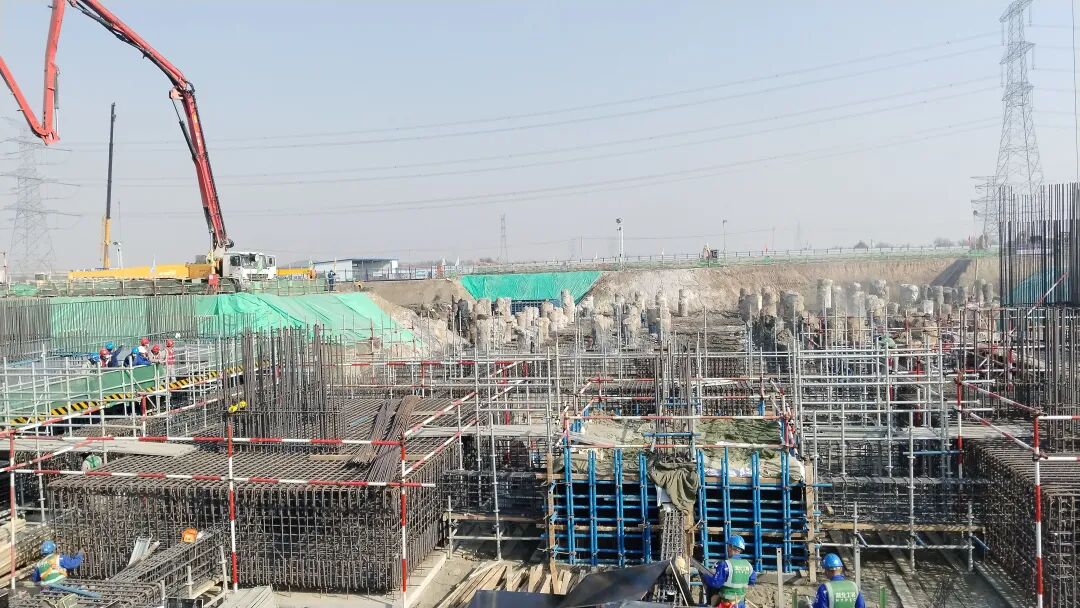

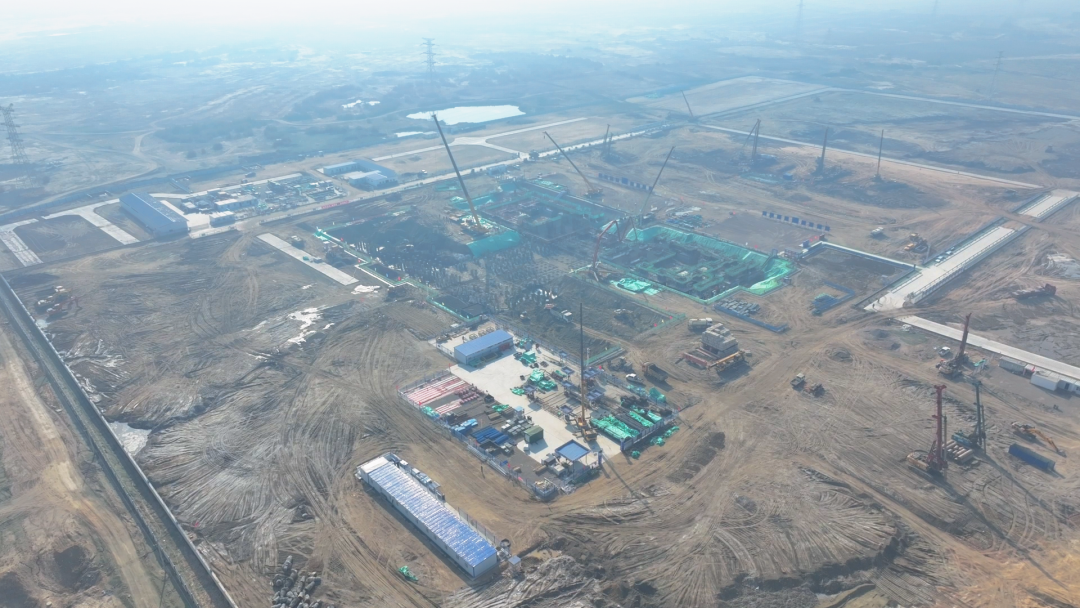

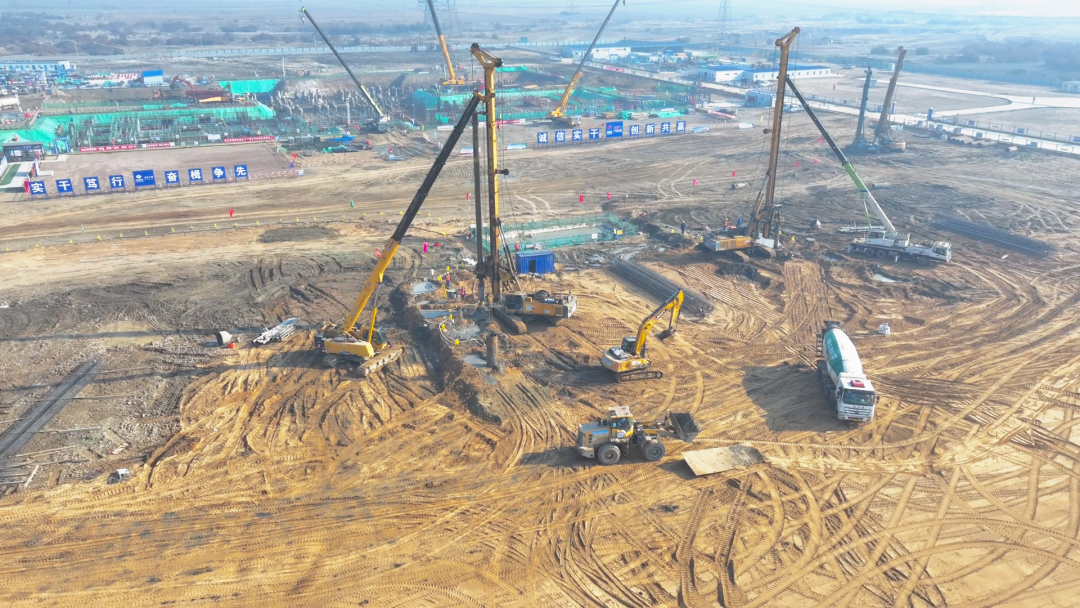

宁夏电投石嘴山2×660兆瓦超超临界热电项目建设项目现场人头攒动,机械齐鸣,千头万绪的工作一线贯穿,400多人的施工现场忙而不乱。土方拉运、混凝土浇筑、桩基施工、桩基监测……五个标段建设齐头并进,“五通一平”工程稳步推进,众多建设者用汗水诠释着责任与担当,他们的身影成为秋日里一道亮丽的风景线。

该项目是自治区“十四五”重点煤电储备项目,位于我县西大滩前进农场境内,占地面积近33万平方米,总投资近60亿元,建设规模为2×660MW高效超超临界燃煤空冷热电机组,项目同步建设脱硫、脱硝装置,实现清洁发电,同时具备每小时400吨工业蒸汽供应能力和覆盖供热面积约1800万平方米的供热能力,将为全市工业发展、周边地区居民采暖提供坚实保障。


宁电投(石嘴山市)能源发展有限公司生产管理部土建主管马文平说:“项目由宁夏电投石嘴山市能源发展有限公司负责承建,于2025年9月份开工建设,目前已经完成了‘五通一平’的建设,正在进行锅炉区域的基础施工,我们力争在今年年底实现锅炉基础出零,确保在2027年7月和9月实现双机投产。”
