石嘴山电网首次完成在运高铁线路跨越施工作业

发布时间: 2025-10-22

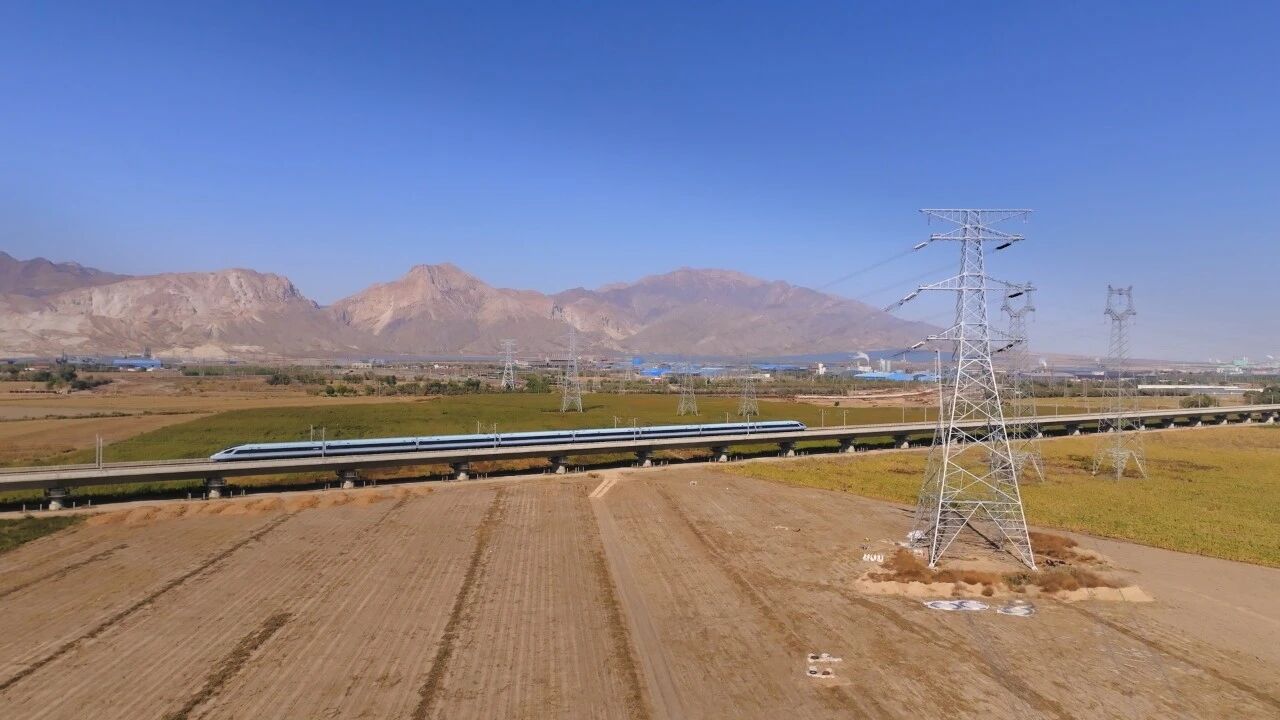

        10月20日凌晨4时,随着两根线路光缆顺利架设在10余米的包银高速铁路上空,烽燧-惠农新建220千伏线路跨越包银高铁工程顺利告捷,标志着石嘴山电网首次实现跨越在运高铁线路施工作业。

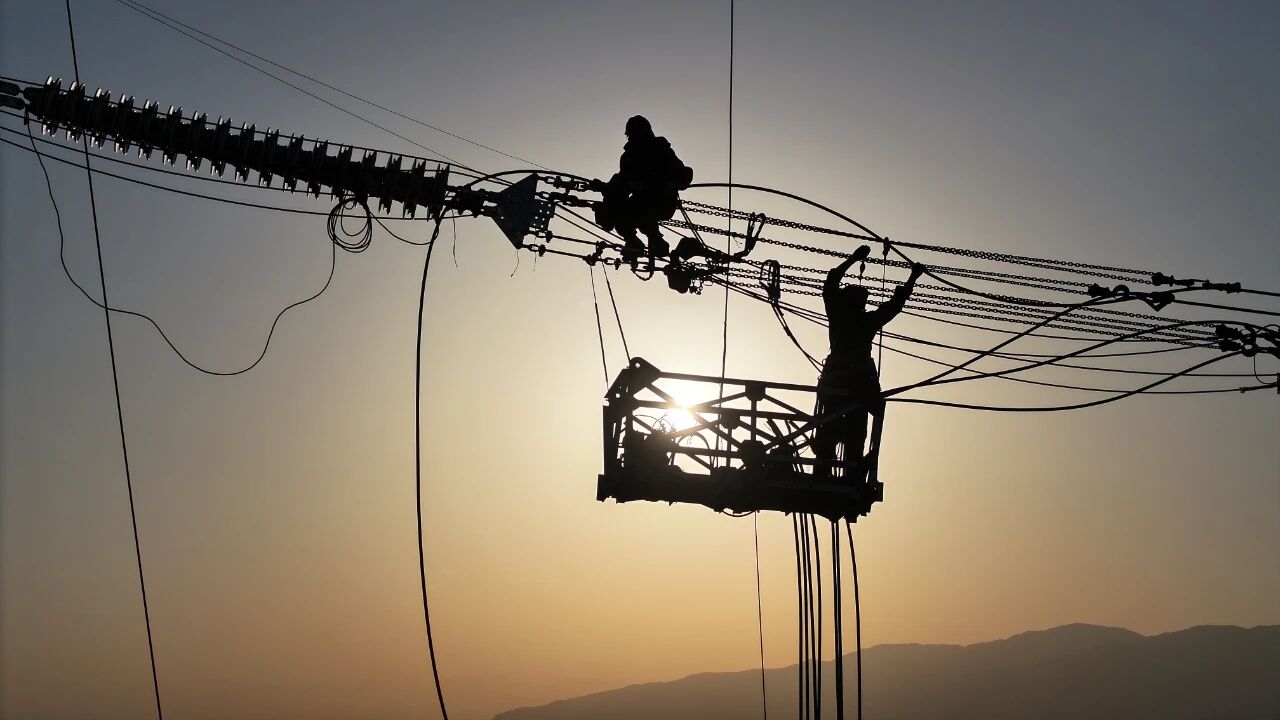

  此次跨越施工任务极具挑战性。根据兰州铁路局批复,施工期严格限定在10月13日至10月21日,每日仅0时30分至4时30分作业,实际有效作业时间约3小时,且施工期间面临高铁高速通行所引起的气流扰动、安全标准极高等挑战。为此,施工采用无跨越架封网工艺,以“零缺陷、零失误”标准推进作业,最大限度降低施工对高铁运营的干扰。


  为保障工程安全高效推进,现场严格执行跨越高速铁路、高速公路和重要输电通道的“三跨”安全规定,全面落实管理责任,通过优化人员组织、增强夜间照明、实施两班倒工作制等措施,有效克服工期紧张、作业风险高、夜间施工难度大等困难。最终,较原计划提前1天完成1.1公里跨越段内两回6相4分裂220千伏导线及两回光缆的架设任务。

  该工程是宁夏石嘴山烽燧750千伏变电站220千伏配出工程的关键组成部分。该配出工程共规划新建烽燧-永乐、烽燧π接湖荣甲乙线等8回220千伏线路,总长度88.6公里。目前,工程已完成110基铁塔基础浇筑、96基铁塔组立及22公里架线工作。该配出工程建成后,将有效提升石嘴山地区电网300万千瓦的负荷供应能力。
