“宁电入湘” 大突破!中宁换流站建设大步迈向投运!

发布时间: 2025-03-18

       2月27日,“宁电入湘” 特高压工程的核心枢纽 ——±800千伏中宁换流站,开启了一场为期7天的 “大考”,耐压试验及局部放电检测正式启动。在首日30分钟的极限耐压测试中,试验电压迅猛攀升至960千伏工频耐受电压,设备全参数稳定运行,毫无差错。当前,中宁换流站土建施工进度已达90%,电气安装完成了64%,这一显著进展为其年内顺利投运筑牢了根基。

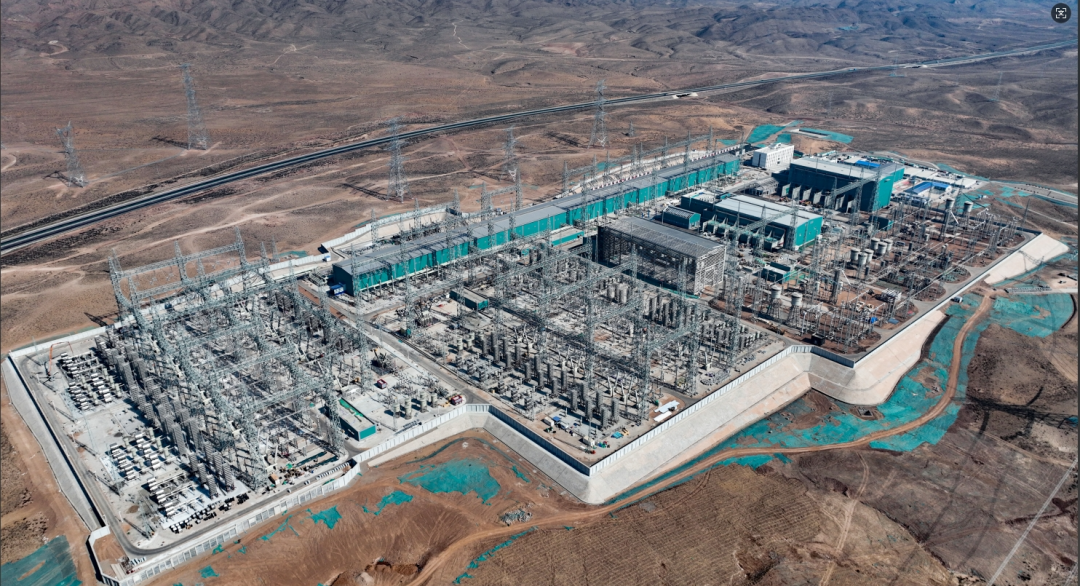

中宁换流站现场航拍图

        作为我国首条以输送 “沙漠、戈壁、荒漠” 风电光伏大基地新能源为主的电力外送大通道,中宁换流站接地极线路自2023年9月破土动工,历经艰苦建设,今年2月23日成功实现全长103.04公里的全线贯通。“宁电入湘” 及配套大基地项目总投资规模超千亿元,一路跨越宁夏、甘肃、陕西、重庆、湖北、湖南6个省区市。工程配套电源装机容量总计1764万千瓦,其中风电400 万千瓦、光伏发电900万千瓦,新能源外送电量占比超50%。

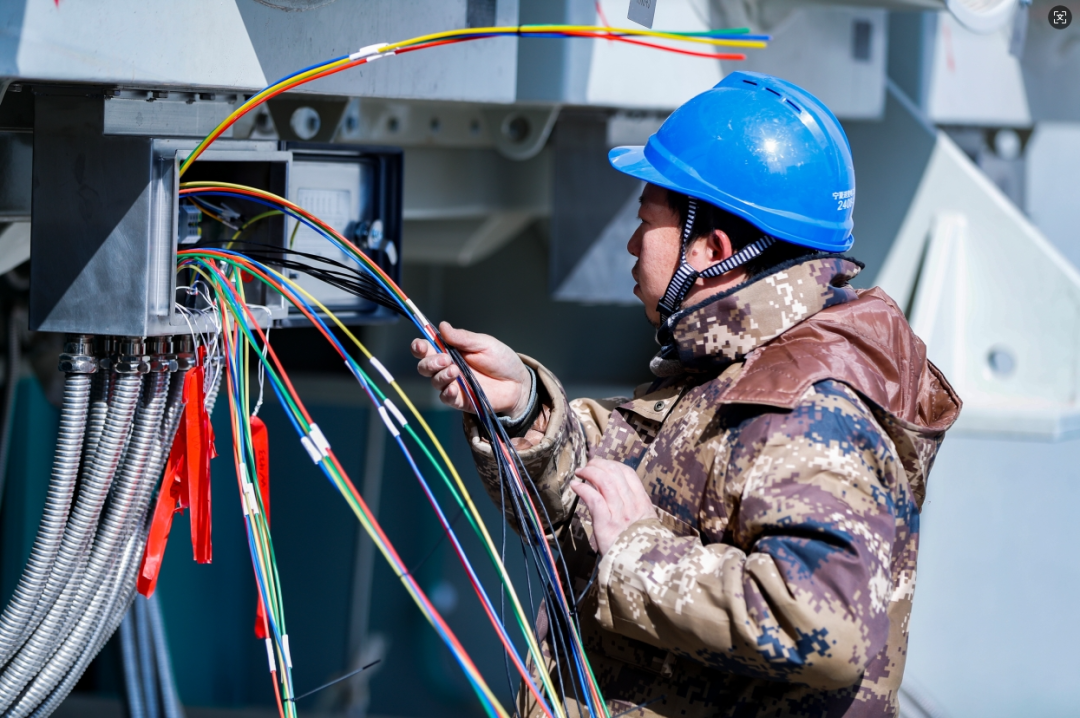

工人进行二次配线作业

         “接地极线路堪称特高压系统的‘安全阀’。” 宁夏送变电工程有限公司中宁 ±800千伏换流站工程电气 A 包施工项目部项目总工陈浩形象地介绍道。此次耐压试验及局部放电检测,是通过模拟极端工况下的电压环境,来仔细检测设备内部是否存在绝缘缺陷或局部放电现象,全力保障设备在长期运行中的安全可靠性。面对复杂多变的地形以及高频次跨越难题,建设团队巧妙创新,运用北斗定位、三维模拟等数字化技术,成功攻克了一道道技术难关。

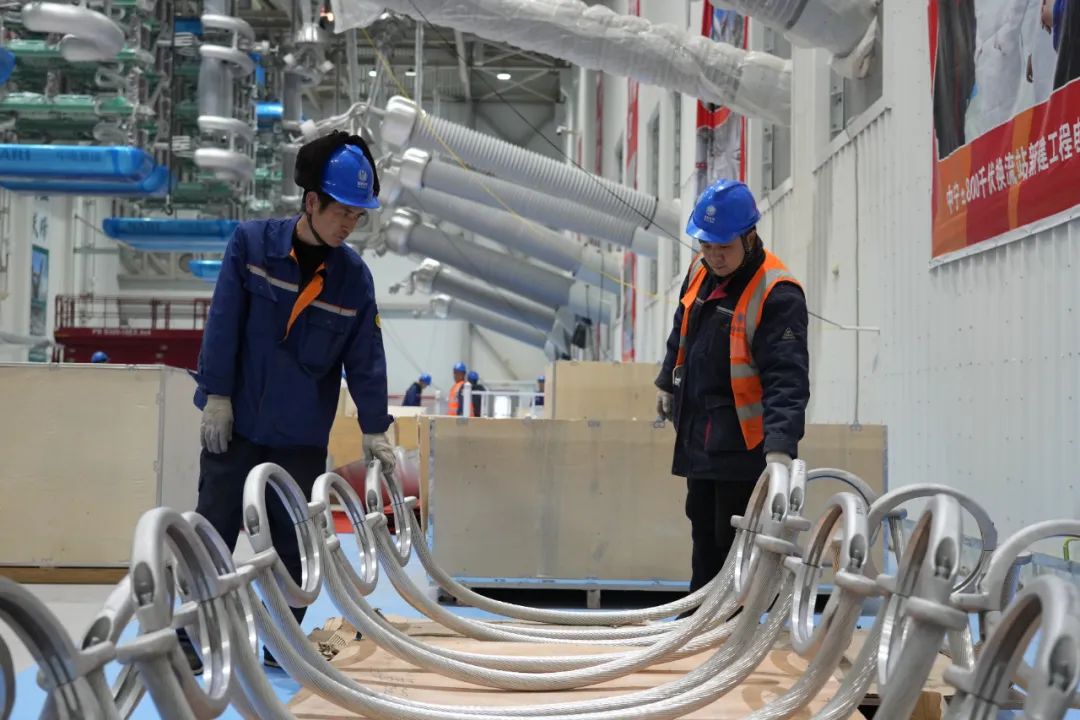

工人进行阀厅金具安装

        按照规划,该站将于4月启动交流场带电调试,6月开展低端换流器系统调试,8月实现整站高端系统带电。工程全线投运后,每年能将400亿千瓦时电能源源不断地直送湖南,为湖南的发展注入强劲的 “电力引擎”。


工人进行换流变降噪板安装作业

来源:中卫日报
