盐池县:欣盐公司青石峁气田外输管道工程顺利通过验收
发布时间: 2024-02-01
近日,融盐集团下属合资公司宁夏欣盐能源科技有限公司青石峁气田外输管道工程初步验收圆满落下帷幕,正式进入投产试运行筹备阶段。
自2023年4月份以来,在盐池县委、县政府的大力支持下,在融盐集团的统筹协调下,盐池县融盐资源有限公司与西安长庆同欣石油科技有限公司通力协作,青石峁气田外输管道工程全面完工,管道全长65公里,全线分布2座集配气场站和3座截断阀室,整体工程于2023年7月10日正式开工,同年12月30日机械完工,总建设周期173天。

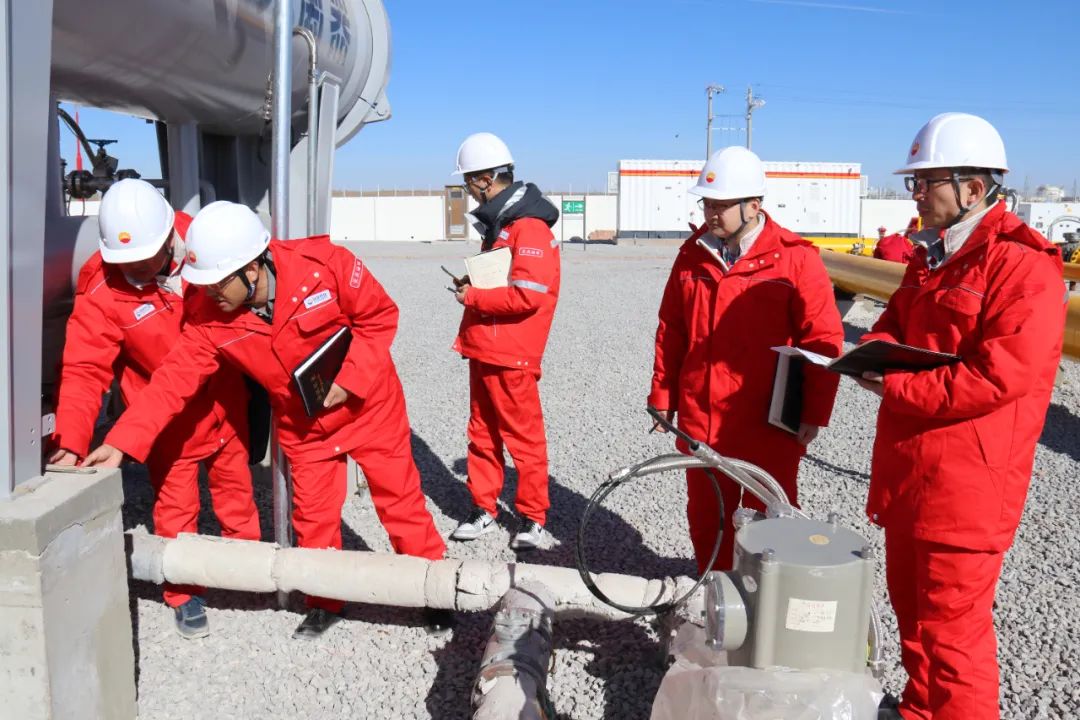

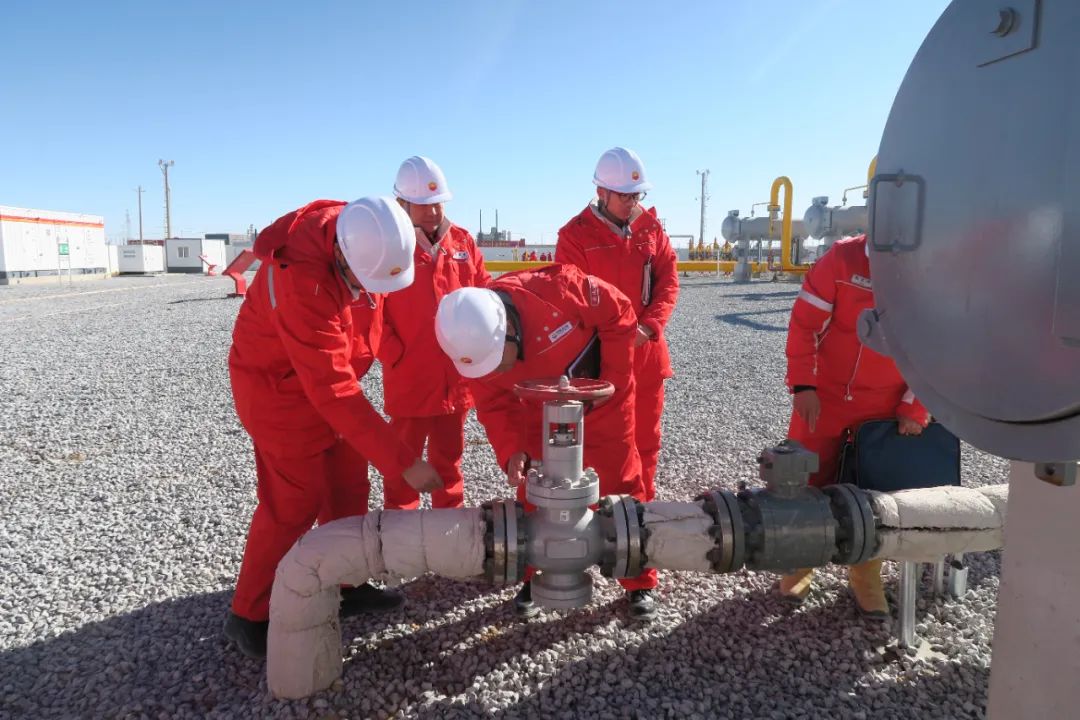

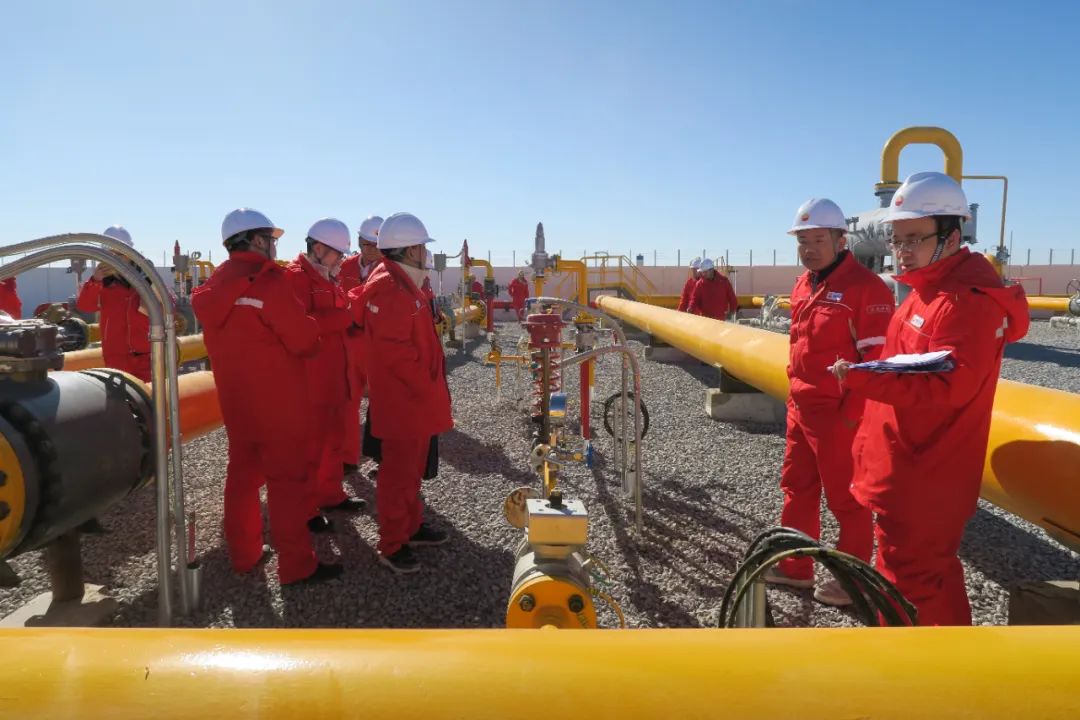

本次验收组成员分别由同欣石油科技公司、融盐资源公司、长庆工程设计院、长庆质监站等单位共计15名专家联合组建,验收组成员根据《中国石油天然气股份有限公司油气田地面建设工程(项目)竣工验收手册》和《西安长庆同欣石油科技有限公司工程建设项目竣工验收管理办法》相关要求,本着“公平、公正”的原则,通过听取汇报、现场查验、资料审阅、质询讨论等方式,针对工程质量、安全、工艺、设备、经营及合规管理等多个方面展开全方位验收评估。 经验收委员会讨论,各验收组一致认为,青石峁气田外输管道工程已按照设计要求建设完成,3个单位工程、6个子单位工程、45个分部工程、162个分项、920个检验批验收合格,整体工程从实体质量、项目管理、生产运行、安全环保、投资控制等方面达到要求,同意通过初步验收。并对项目实施阶段“成立联合两委”“科技创新实践”“铁路穿越工期控制”“数字化交付协同管理模式”等亮点工作给予了高度肯定。
青石峁管道建设项目组负责人表示,下一步将持续坚守工程品质,对验收组提出的整改问题照单全收、全面销项,全力确保青石峁外输管道尽快投产运行、尽快释放气田产能。
