新疆年内首个超高压电网工程建成投运

发布时间: 2023-05-06

       5月5日,记者从国网新疆电力有限公司获悉,5月4日12时,凤凰—乌北II回750千伏输变电工程正式建成投运。这是新疆2023年投运的首个超高压电网工程。

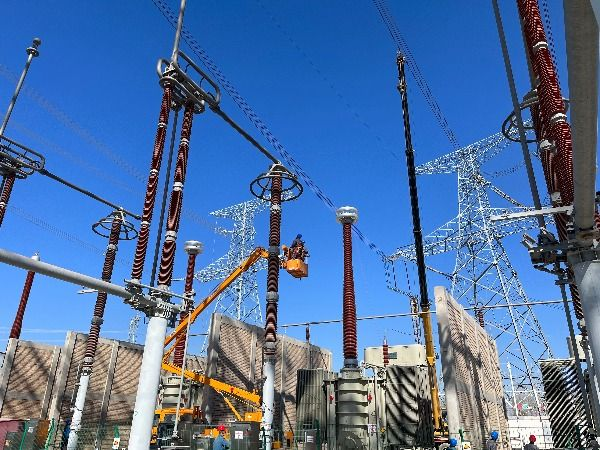

作业人员正在开展验收消缺作业。付翔月 摄

       凤凰—乌北Ⅱ回750千伏输变电工程投运后将提高伊犁—乌昌输电能力和电网系统安全稳定性、保障乌鲁木齐地区供电可靠性。

       凤凰—乌北Ⅱ回750千伏输变电工程是落实国家“双碳”目标重点项目,是乌北—凤凰—乌苏—博州—伊犁输变电工程的重要组成部分,也是乌昌地区750千伏双环网的重要一环。工程起自凤凰750千伏变电站,止于乌北750千伏变电站,线路长度151千米,新建铁塔328基。

       该工程线路途经之处地形地貌复杂,有林地、草场、农田、池塘等。作业范围广、施工难度大、安全风险高,高空坠落、机械伤害等危险点并存,是新疆电网基建史上停电持续时间最长、作业规模最大、参建人员最多、三级及以上安全风险最多、管控难度最大、组织管理最复杂的“六最”停电施工作业。

       为推进工程建设,国网新疆电力统筹内部资源,协调优质管理队伍,加大各项资源投入,成立前期协调工作小组,形成“手拉手、一对一”的工作机制,及时推进前期工作。

       “为确保停电改接作业顺利实施,我们在作业开始前组织人员多次实地踏勘,开展现场风险辨识,编制专项施工方案,为施工作业提供技术支撑。施工过程中,按照工作任务划分15个作业面,抽调公司骨干力量驻点督查,从安全、质量、进度等方面进行过程管控。”工程负责人褚忠凯说。

       据悉,2023年,新疆续建、新建超高压工程15项,线路长度3158.4千米,变电容量2100万千伏安,建设规模达到新疆历史之最,超高压电网建设驶入“快车道”。预计年内还将投运凤凰—乌苏—博州—伊犁Ⅱ回、凤凰—亚中—达坂城Ⅱ回等8项750千伏输变电工程。

       (来源: 科技日报 作者: 岳华刚 伍建波 朱彤

       特别声明:本文转载仅仅是出于传播信息的需要,并不意味着代表本网站观点或证实其内容的真实性;如其他媒体、网站或个人从本网站转载使用,须保留本网站注明的“来源”,并自负版权等法律责任;作者如果不希望被转载或者联系转载稿费等事宜,请与我们接洽。
