贵州省九羊水库堆石混凝土坝体完成封顶
发布时间: 2022-12-22
贵州九羊水库工程位于贵州省望谟县边饶站九羊村,水库最大坝高49.00m,坝顶宽5.0m,坝顶长139.00m,总库容533.00万m3。九羊水库工程主要建设内容为首部枢纽(堆石混凝土重力坝)、输水工程、引水发电系统。

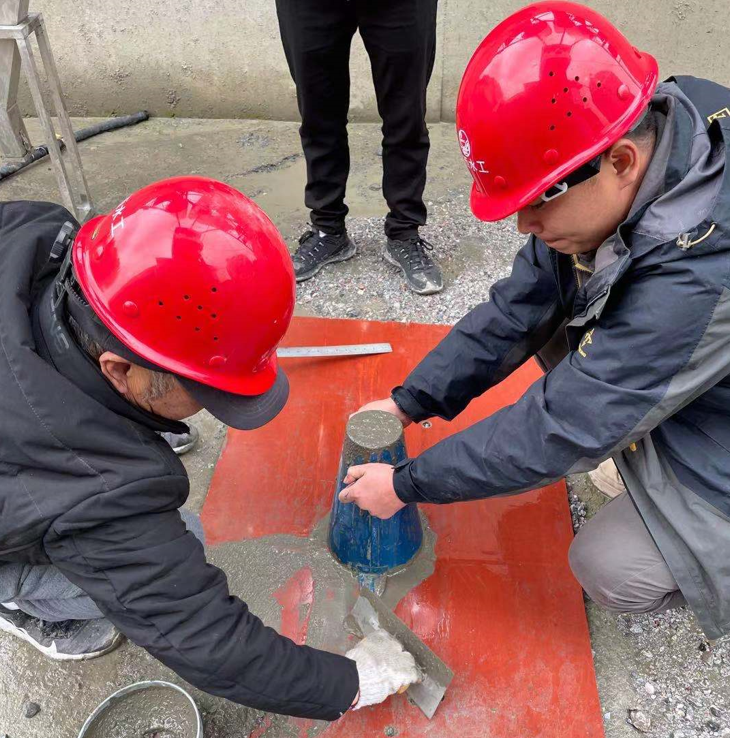

2021年12月初完成现场生产性试验。试验仓尺寸为4m*4m*2m,共浇筑两层。


2021年12月24日,进行首仓堆石混凝土浇筑。坝体与上游迎水面防渗层混凝土标号均为C9015W6F50。

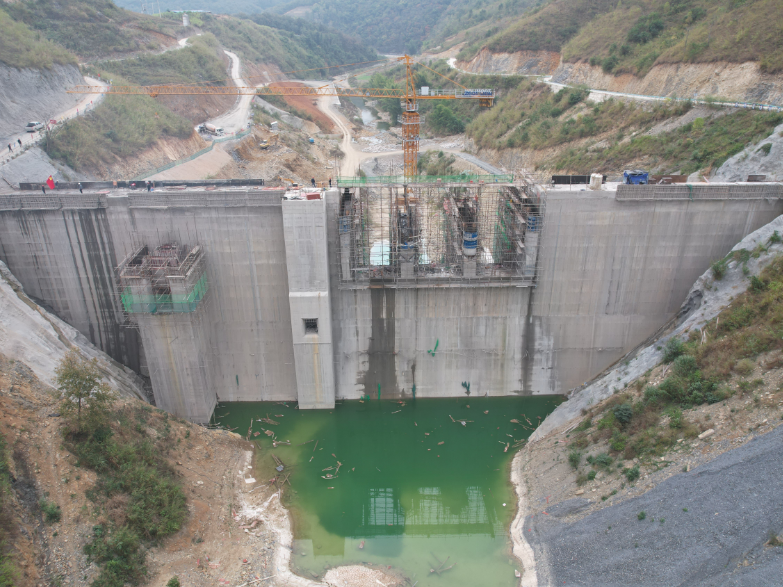

2022年11月17日,坝体堆石混凝土浇筑至EL615.0m封顶高程。

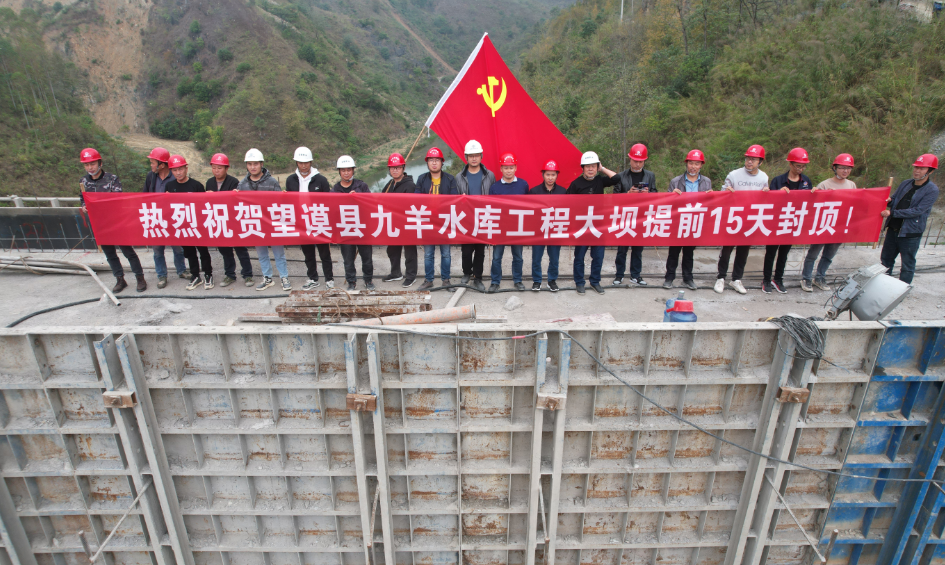

自2021年12月24首仓堆石混凝土浇筑至2022年11月17日完成封顶,有效施工周期10个月,累计完成浇筑堆石混凝土约10万m3,平均月浇筑堆石混凝土1万m3,为大坝提前封顶打下坚实基础。

建设单位:望谟县润谟水利工程建设管理有限责任公司
EPC:贵州省水利水电勘测设计研究院有限公司、山西省水利建筑工程局集团有限公司
监理单位:安顺市黔水工程咨询有限公司
专利咨询:北京华石纳固科技有限公司
来源:北京华石纳固科技有限公司微信公众号。
