【喜迎二十大】 喜见锂电之春

发布时间: 2022-10-27

回望十年,宜春锂电的发展与宜春电网的发展相伴而行。十年前的宜春,锂矿的可开采量占全国89.3%,虽握有丰富的资源,却因锂盐提取技术的制约,无法量产实现产业经济变现,形成产业规模。而此时的宜春电网还未形成供区与行政区域的统一,所辖的四县一区内无一座500千伏变电站,电网最大负荷66万千瓦。

 十年励精图治,宜春终于迎来了锂电产业的蓬勃发展,核心技术的突破,营商环境的优化,引来了“金凤凰”——自2021年起有近30家锂电企业选择落户宜春,成功引进了宁德时代、国轩高科、比亚迪等一批头部企业,初步形成贯通“锂矿—锂盐—锂材料—锂电池—锂应用—锂回收”的全产业链发展模式,锂电新能源产业迎来强劲发展态势。

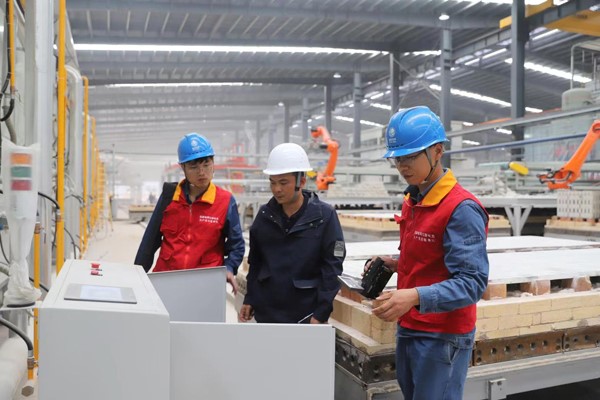

宜春供电公司员工上门跟踪式贴心服务锂电企业

这十年,宜春电网也经历着历史的变迁。2019年宜春结束了供电区域与行政区域不一致的历史,实现供区划转。电网规模翻番,最高用电负荷已达412万千瓦,电网与地方经济的发展齐飞。

为及时、高效满足锂电新能源产业发展的用电需求,国网宜春供电公司规划投资28亿元,用于全市锂电项目接入电网规划建设。袁州医药园新建220千伏输变电工程就是其中之一,该项目于去年12月开工,现正处于紧张施工中,预计今年12月可投运,将比正常周期缩短6个月。

根据锂电企业产能信息、项目申报等情况,宜春市区域内在今、明两年,预计共新增涉锂电力负荷201万千瓦,带动全市电量增加近40%。

国网宜春供电公司专门成立了四个锂电产业供电服务专班,分别驻扎在经开区、高安、宜丰、奉新的锂电企业周边,开展“一对一”VIP服务。

宜春正拓新能源公司计划今年6月初开工,但在工程验收阶段时却受到疫情管控影响,宜春公司主动对接,采取“云受理”“云许可”“云评审”“云验收”等新型数字化服务方式,确保了该公司110千伏变电站提前接入,石墨化炉送电点火成功,正拓公司按计划投产。

宜春国轩电池项目是宜春市引入的首个百亿项目,该项目原计划5月投运的国轩电池110千伏输变电工程,因企业内部设备无法到货导致延期投运,直接影响投产计划。

宜春公司了解到国轩电池过渡时期用电需求后,组织服务团队实地查勘,帮助企业制定了3条10千伏线路接入方案来满足项目一期1号厂房用电需求。


宜春供电公司变电运行中心操作人员为正拓专线110千伏金拓线送电

30日,该项目一期1号厂房电芯第一产线顺利投产。“供电公司给我们的支持是最大的,我们本来预计一号厂房用电要到6月以后,没想到4月底就基本上实现了用电,足足提前了两个月。”该项目设备部负责人蒲立湘点赞!

如今,走进宜春市经开区,一批批锂电产业链上的企业相继落户,一栋栋现代化的厂房拔地而起。那穿行在其间的巍峨铁塔、条条银线,携着巨大的光的能量而来。(国网宜春供电公司)
