科创中国水电绿色建造技术专业科技服务团7月工作进展

发布时间: 2022-08-08

堆石混凝土技术是由中国原创的一种新型筑坝技术,在2020年获得国家科技部颁发的国家科技进步二等奖。它相比传统技术大幅度提高堆石率,减少水泥使用量,节能环保,是一种“绿色”的筑坝技术。

作为科创中国水电绿色建造技术专业科技服务团成员单位的北京华石纳固科技有限公司为以下工程提供专业的堆石混凝土技术服务。堆石混凝土坝是绿色工程建筑的一种很好的体现。

7月工作进展如下:

       一、堆石混凝土重力坝·岩头溪水库最新工程动态

(一)         工程概况

岩头溪水库工程位于湖北省保康县境内的龙坪镇大阳坡附近岩头溪。岩头溪水库为Ⅴ等小(2)型,大坝为堆石混凝土重力坝,最大坝高26.30m,正常蓄水位1309m,总库容35.11万m3,供水线路长5.575km。

大坝由溢流坝段和非溢流坝段组成,从左至右依次为左岸非溢流坝段、河床溢流坝段、右岸非溢流坝段,共分6个坝段,坝轴线总长85.00m,其中,左岸1#~2#坝段为非溢流坝段,长度均为13.00m;右岸4#~6#坝段为非溢流坝段,长度均为15.00m;河床3#坝段为溢流坝段,长度为14.00m。

大坝坝顶高程1311.30m,河床坝段建基面高程1285.00m,最大坝高26.30m,坝顶宽4.00m;大坝上游面上部铅直,高程1294.00m以下坡比为1:0.2;下游面高程1306.00m以上为铅直面,以下坡比为1∶0.70(溢流坝段为1:0.8)。

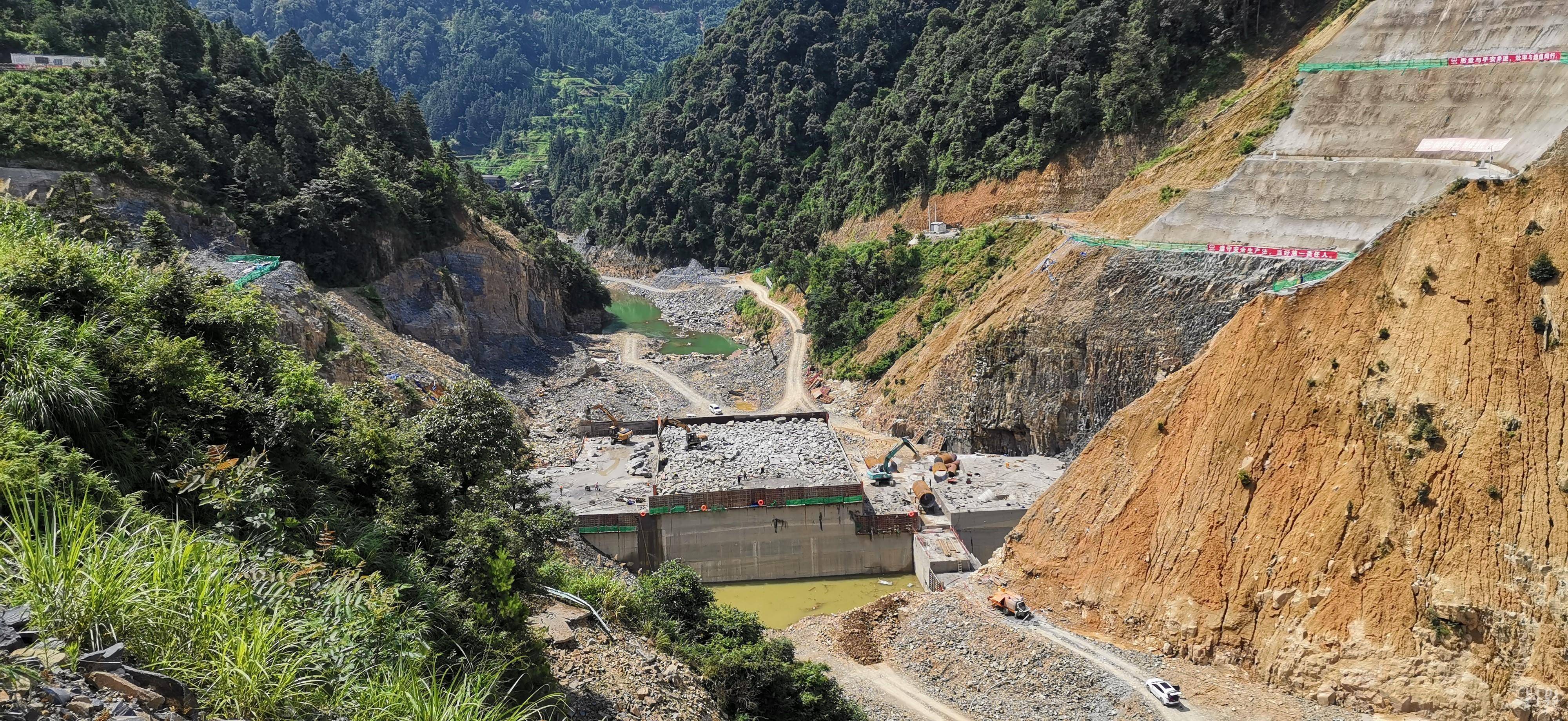

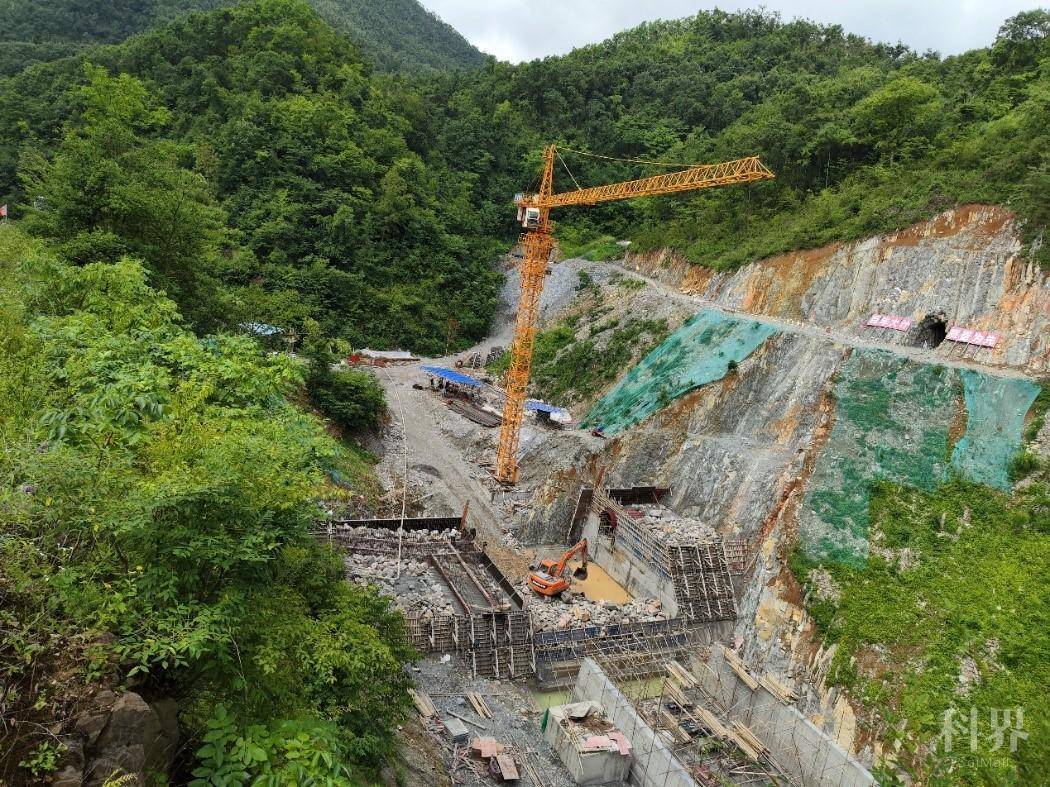

(二)         施工现场

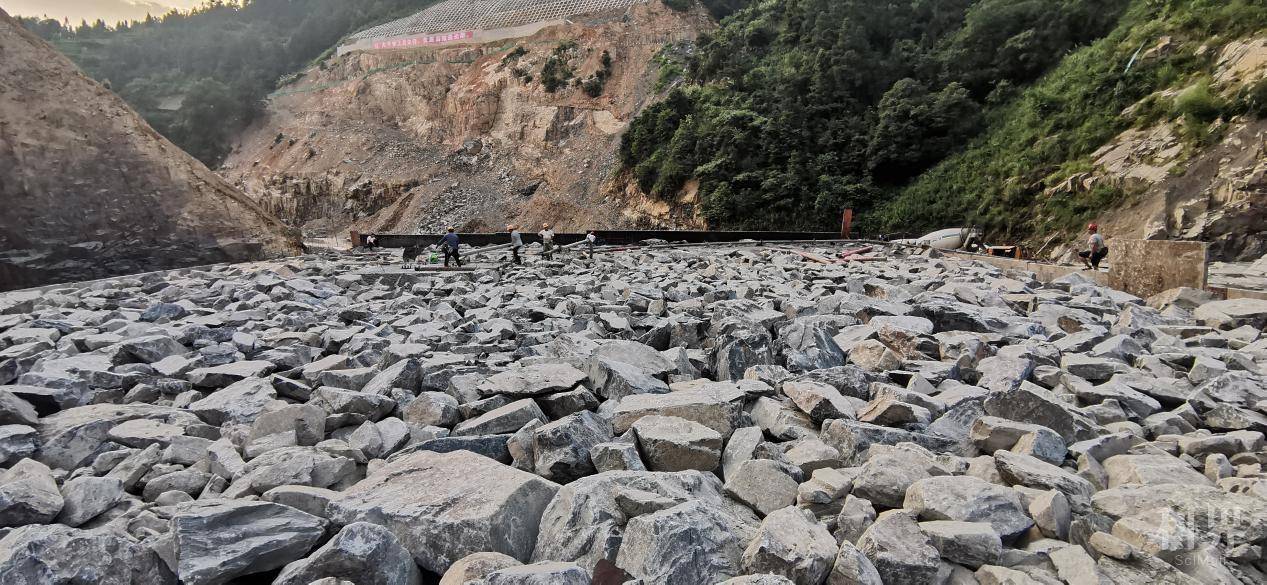

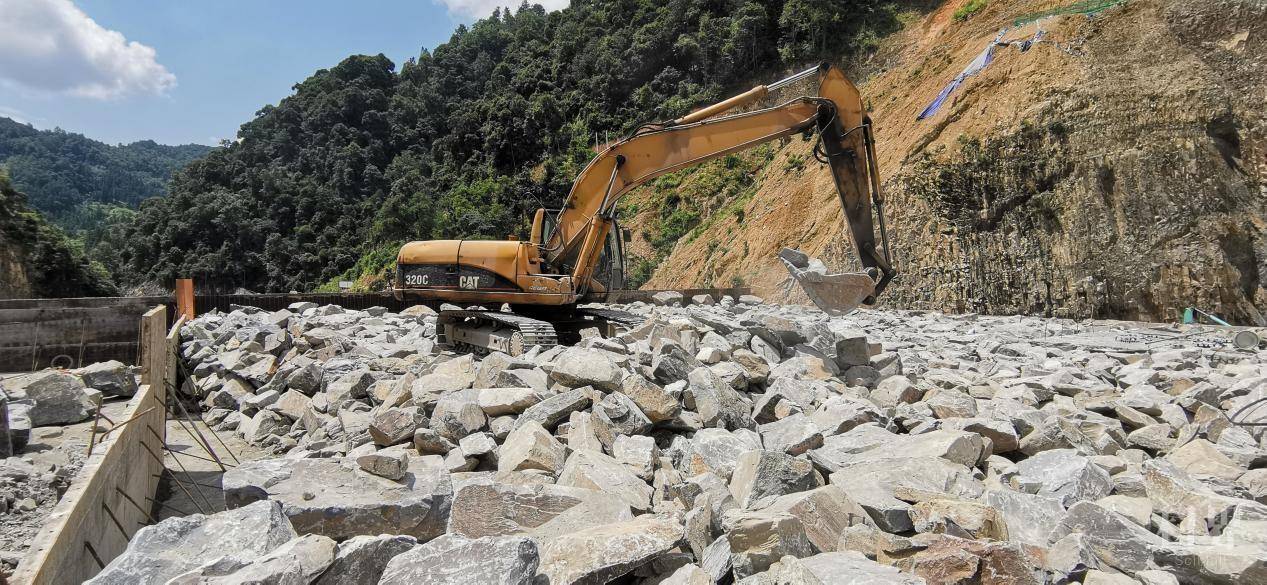

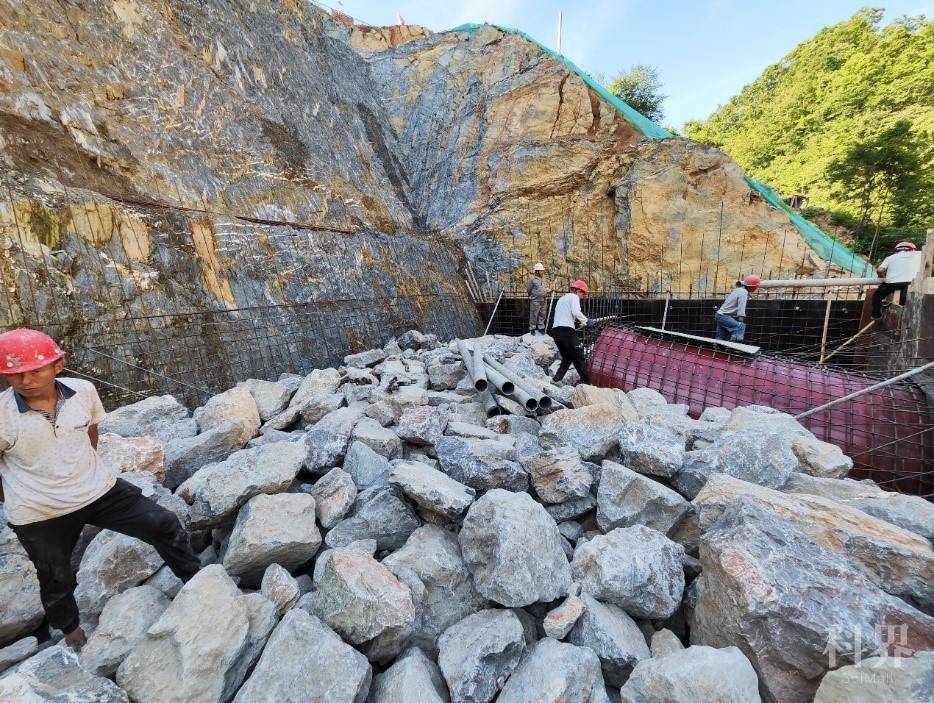

现场中下部采用自卸车运输和挖机铺设堆石方式,上部拟采用塔吊堆石入仓方式,堆石混凝土总方量约为1.2万方,首仓堆石混凝土(RFC)浇筑时间为2022年5月。本仓堆石混凝土方量为500余方。



(三)         工程进展

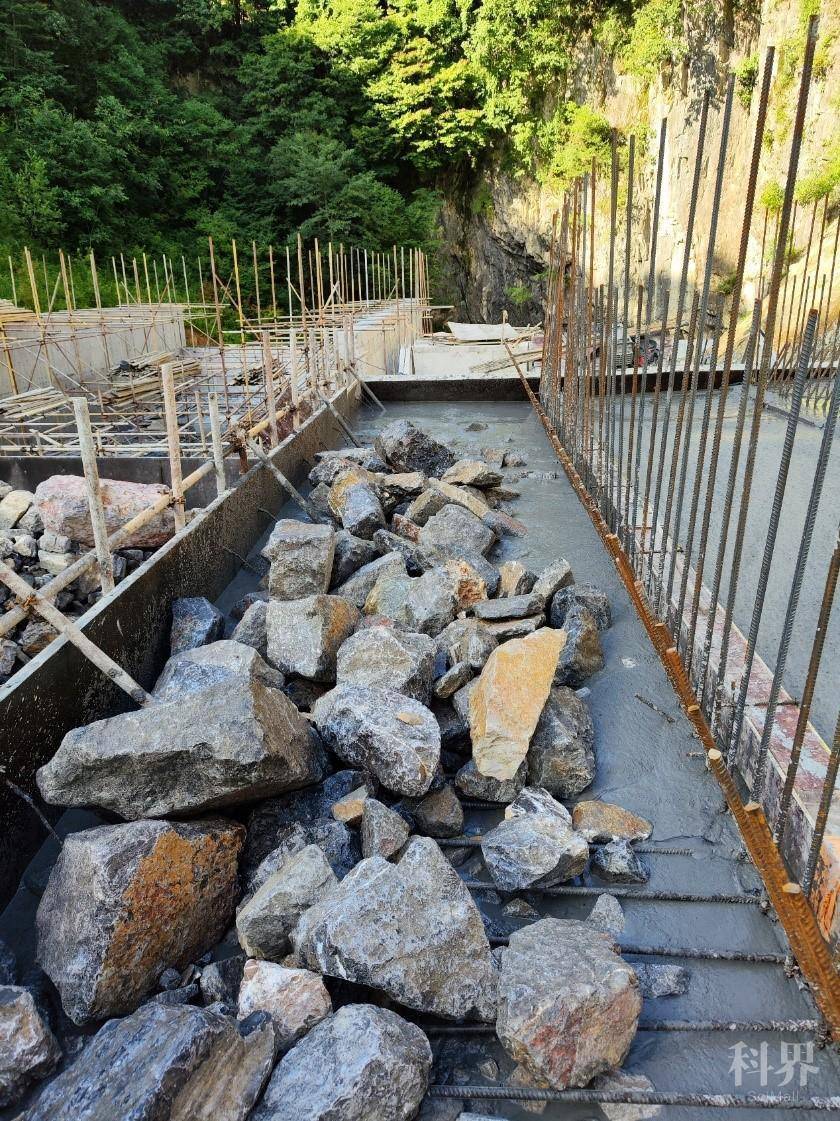

截至目前,已浇筑堆石混凝土约3000方,岩头溪水库坝体部位浇筑高度已达到8米。仓面平均堆石率约为53%,平均浇筑效率为25m³/h左右。

       二、堆石混凝土重力坝·南甲水库最新工程动态

(一)         工程概况

南甲水库位于贵州省剑河县太拥镇南东村,推荐坝址集水面积437 km2,主河道长60.8km。水库工程任务为城镇供水和工业供水。南甲水库工程规模属于中型,坝型为一级配C9015 自密实堆石混凝土,工程等别为Ⅲ等,永久性主要建筑物挡水建筑物。

大坝为混凝土堆石混凝土重力坝,坝顶高程568.00m,坝底高程505.00m,设计坝高63m,坝轴线长179.30m。坝顶宽5m,坝底宽49.60m。



(二)         施工现场

现场左岸3#仓面,高程798.00~800.00,本仓堆石混凝土方量为800m³。


(三)         工程进展

目前大坝主体堆石混凝土已上升高度约30m,现场堆石入仓主要采用自卸车运输至仓面,再由挖机转运摆放的方式进行施工作业,堆石完成效率约40m3/h,本仓RFC浇筑时间(2022年7月)约3500方,仓面平均堆石率为53%,平均浇筑效率约45m3/h,大坝主体堆石混凝土总方量约15万m3。

来源:“科创中国”水电绿色建造技术专业科技服务
