聚焦 | 建设技术西部首次应用!带你打探科学大道的“隐秘世界”

发布时间: 2021-09-29

高大、宽敞、幽深……

如果快速行走在

科学大道地下综合管廊

甚至可以体验到“地铁司机视角”

这是一种什么体验?

接下来,跟随小编一起到

西部(重庆)科学城

科学大道一期地下综合管廊内

感受到它的科技感和神秘感

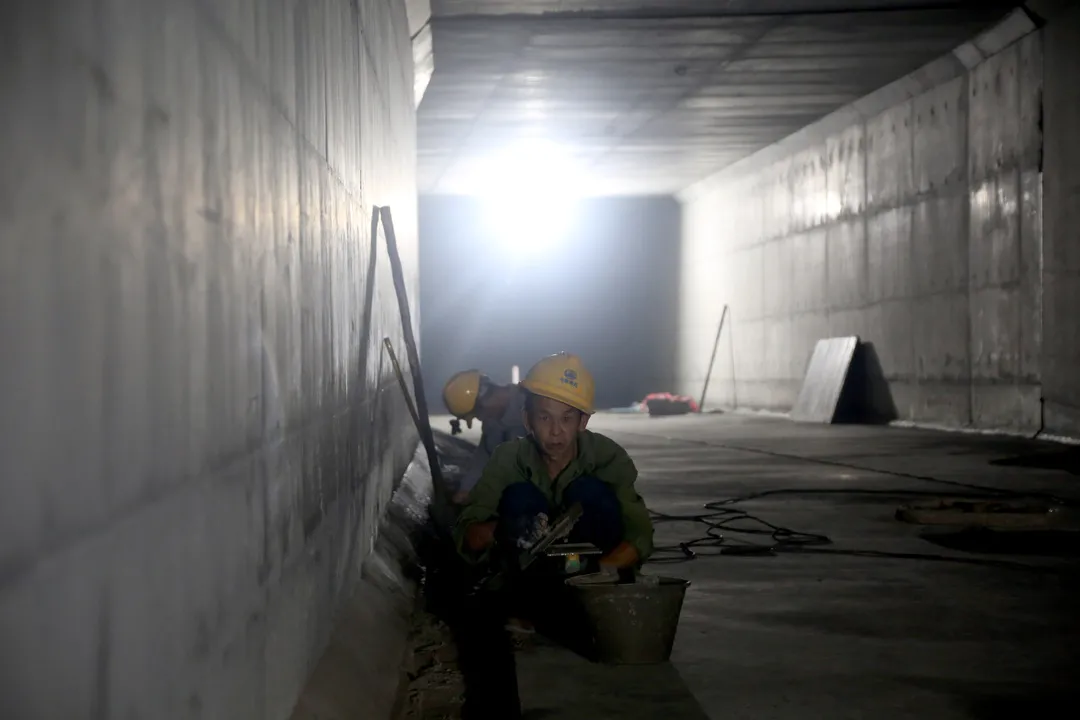

▲宽敞的科学大道一期地下综合管廊。雷键 摄

据重庆高新城市建设集团有限公司

相关负责人介绍

科学大道一期施工

趁着“项目建设年”的热潮

现已进入攻坚阶段

截至目前

科学大道一期的总体进度

已完成约40%

综合管廊已完成约55%,长约6公里

部分已完成覆土回填

工作面也逐渐由地上转入地下

地上部分正在加紧试种绿植

试铺路面

地下部分正在会同电力

通讯及供水等产权单位制定入廊计划

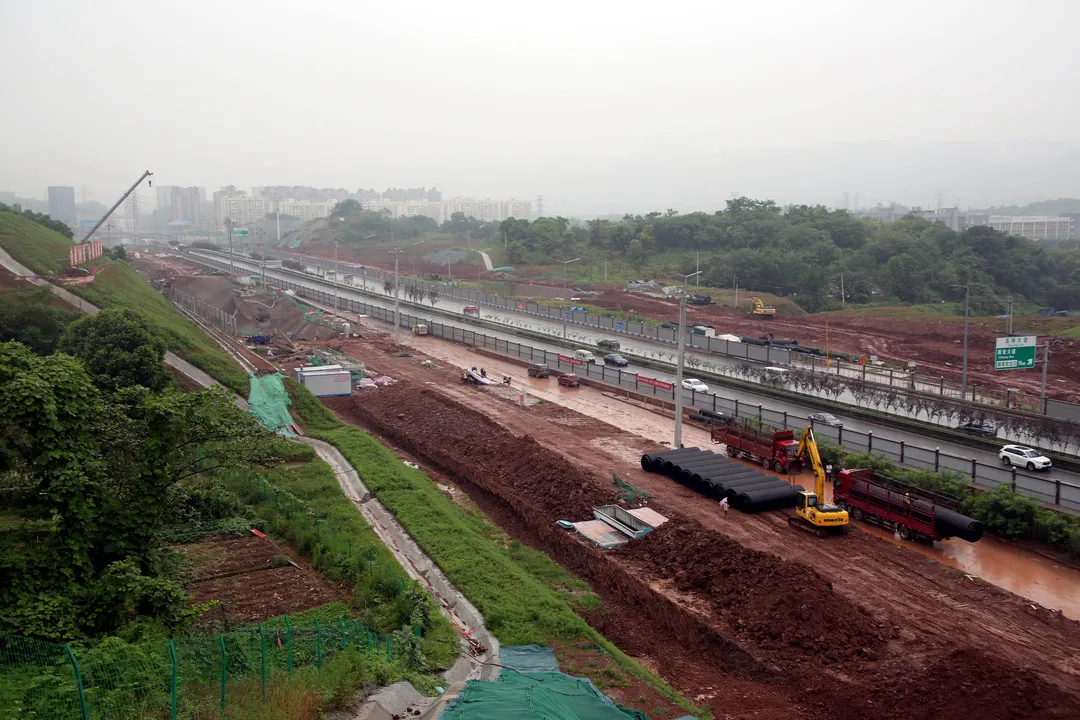

▲科学大道一期施工现场。雷键 摄

小编跟着项目承建方中铁四局

科学大道一期项目部的工程师

来到地下管廊内

发现管廊内非常平整

虽然还没有安装支架和线缆

但通过效果图已感受到它的整齐有序

▲科学大道一期地下综合管廊施工现场。雷键 摄

有了综合管廊,给排水管理

电力、燃气、通信等都可以“入驻”

避免了路面上频繁地开挖

▲科学大道一期地下综合管廊。(效果图)

据了解

管廊内净高达到3.3米

即使在其内部行驶一辆大卡车

也是没有问题的

按照远期规划

这种主城都市区中心城区最大“口径”的

综合管廊将随长达66公里的

科学大道延伸

▲科学大道一期地下综合管廊。(效果图)

此外,小编还了解到

科学大道沿线220千伏陈宝线

将采用GIL技术

进入科学大道综合管廊敷设

是GIL技术在中国西部的首例应用

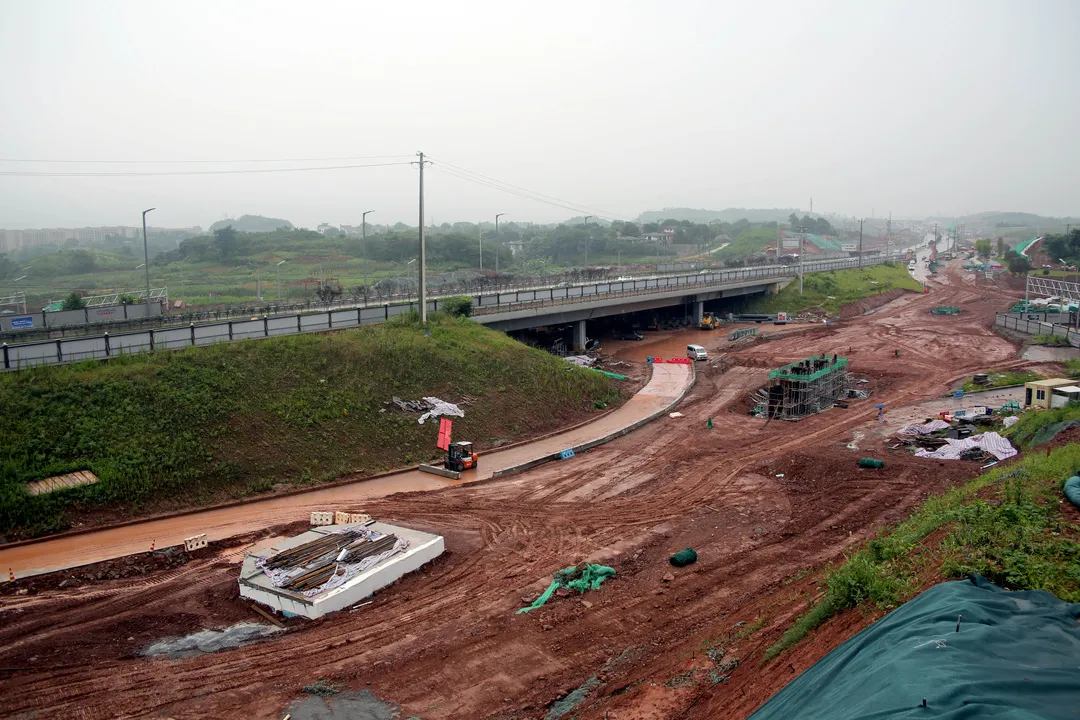

▲科学大道一期施工现场。雷键 摄

所谓GIL就是

气体绝缘金属封闭输电线路

全称是

Gas Insulated Metal Enclosed Transmission Line

GIL具有输电容量大、损耗低、

占地少、布置灵活、可靠性高

安全防护性好、免维护、寿命长

与环境相互影响小等优点

是能源输送集约化的显著进步

随着该技术的普及

城市中架空高压线缆将越来越少

同时供电稳定性及峰值承载力将

大大提升

▲科学大道一期施工现场。雷键 摄

为协调好科学谷路段上盖隧道

与待搬迁的高压铁塔工作顺序

重庆高新区城市建设集团有限公司

会同市电力主管部门

对施工方案进行了多轮研讨及评审

最终确定采用隔离棚架的形式

将铁塔及下方施工区域

物理隔离至安全距离以外

最大限度保障施工进度

及输电线路安全
